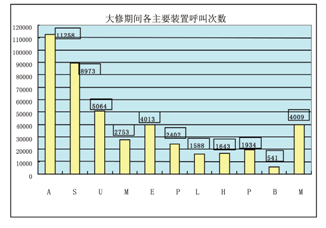

4月5 日各个装置通话次数统计
各组总的通话次数统计
4 月初,系统使用率又开始回升,但由于我们控制得当,系统使用率始终没有超过95%的危险值,只在4 月20 日达到91%。
接下来的两周,系统使用率随着各个装置的正常运转开始逐步下降,最终在5 月初恢复到正常生产时的程度。
六、经验总结
经过4个多月的努力,我们最终交上了一份满意的答卷:大修期间通讯系统可用度100%!
1. 正确决断
改造方案选取得当
利用CSPC 建设期临时系统所遗留的MX800的收发机,用MX800 替换原用于常规信道的MTR2000,而被替换下来MTR2000 可以用来恢复故障的2 号、6 号信道。这一方案是正确的,集群系统10个信道加上2个常规信道的支援,是足以满足大修期间的通讯需求的。
2. 人员配备
按这次的经验,人员配备参照以下方式较为合理:
(1)维护、技术支持人员要在大修前3个月到位;
(2)现场组需要至少配备4 人在大修期间提供通讯支持,至少配备两名熟知集群系统原理,且熟悉设备安装、系统配置、终端配置人员。
3. 终端数量
终端数量可依据生产部的实际需求增加,但提前准备原使用量的30% (130 台)左右便能大致满足大修期间的通讯需求。
4. 技术储备
需要提前练兵,尤其是应急故障抢修的流程需要更加完善。
技术人员关键技能:
(1)熟悉终端配置的操作并熟知每个参数的作用和标准。
(2)熟悉集群控制器的配置并熟知每个参数的作用和标准值,能独立拆装、调试集群控制器。
(3)熟悉收发信机的配置并熟知每个参数的作用和标准值,能独立拆装、调试集群常用收发信机。
(4)熟悉现场环境、对讲机分组、用户分布等情况。
(5)了解天馈系统的原理,会安装天线。
5. 承包商管理
大修期间,可能有承包商自带通信设备进入现场,造成以下问题:
(1)对通讯频率带来干扰;
(2)可能会造成终端使用混淆;
(3)防爆级别不明,有安全隐患。
针对以下问题,我们应该对所有承包商带入现场的对讲机统一管理:
(1)不允许承包商自带对讲机进入现场,统一提供对讲机;
(2)需要对在装置内使用对讲机的承包商进行预先培训,并有培训记录和承包商签名。
